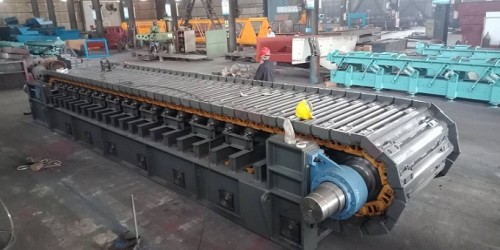

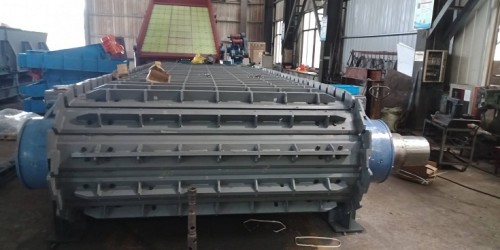

点击图片查看原图
产品: 浏览次数:78板式给料机安装验收报告书
品牌: 联源
型号: WBL1400*7000
槽板宽度: 1400
输送距离: 7000
单价: 面议
最小起订量: 1 台
供货总量: 10 台
发货期限: 自买家付款之日起 30 天内发货
有效期至: 长期有效
最后更新: 2024-03-15 17:11
  询价
详细信息
 板喂机372
板式给料机安装验收报告书
*:板式给料机安装前的准备与检查
1)必须持有链条等关键部件的质量验收报告及材质分析报告,均须符合相应图纸上的要求。
2)检查链条的组装是否与要求相符。
3)检查滚轮能否灵活运转,各零件的安装位置及轮体质量均须与图纸要求*致。
4)凡组装件到现场的板式给料机,在安装前需检查有否锈蚀、损坏等情况,如有应重新修复、清洗和加油才能准许安装。
5)仔细检查、核对安装现场的位置测定工作,各装置及机架的基础尺寸须与图纸所标注的尺寸*致。发现问题应及时处理,待*切尺寸都正确无误后才能安置各部件。
二:板式给料机安装顺序及调整
1)机架
如分段发运的机架需在现场焊接后安装,焊缝必须作探伤检查,确认焊缝对强度无影响后,才能就位安装。
2)板式给料机尾部张紧装置
在多数情况下,*好能*安装尾部张紧装置,按图纸要求调节弹簧张紧力,使之处于要求的位置上。
3)板式给料机头部装置
4)板式给料机传动装置
5)板式给料机运行部分
运行部分必须在传动装置调整及二次浇灌初凝后,方可安装。安装输送槽时,须注意与其运行方向*致,切莫搞反了。安装或更换链板时,链板与履带链用螺栓连接,螺栓必须要涂271乐泰厌氧胶防松,每个螺栓的拧紧力距为750-900N.M,按上述顺序进行安装。尾部应有足够的空间,有利于运行部分的安装。
三:板式给料机安装验收要求
1)机架
a.底架主梁的直线度为1/1000;沿纵向全长允许差<±4mm;
b.底架对角线差为1/1000,沿纵向全长允差<6mm;
c.机架中心线与机体纵向中心线重合度偏差为±2mm。
2)板式给料机支重轮、托链轮
a.支重轮母线在机架横向与水平面的平行度不得大于链板宽度的1/1000
b.托链轮母线在机架横向与水平面的平行度不得大于链板宽度的1/1000
3)板式给料机头、尾部装置
a.链轮轴线对机架纵向中心线的垂直度不得大于链轮两轴承跨距的1/1000
b.链轮轴线与水平面的平行度不得大于链轮两轴承跨距的1/1000
4)板式给料机运行部分
a.链条可在现场进行联接;
b.链条须经跑合,各链节受力均匀后,才能安装输送槽。组装时,须保证槽体的侧隙为4mm,底隙为5mm;
c.槽板与链节之间联接用的紧固件(螺栓、螺母)必须拧紧,其拧紧力矩为430N?m
d.输送槽板交迭方向与运行部分所标记运行*致;
5)板式给料机尾部张紧装置
a.尾部轴中心线与机体纵向中心线垂直度偏差为1mm;
b.尾轮轴中心线的水平偏差为1mm;
c.张紧行程350为*限位置尺寸,当链条伸长接近350时,须拆卸节矩(P=216)×2长的链长予以调整之。
d.拉紧轴轴线与水平面的平行度不得大于拉紧轴两轴承跨距的1/1000
